一架无人机用 12 秒从障碍物左侧飞到右侧。轨迹由九个 B 样条控制点描述,中间的控制点可以向侧面移动,改变绕行位置和途中运动。

规划器需要比较两方面的需求:让运动变化平缓,以及让轨迹在指定位置离障碍更远。把它们写成代价后,就能计算控制点朝哪个方向移动、移动多少,以及何时停止。

下面保留起终状态和时间安排,只调整一个控制点的侧向坐标,完整算出一次轨迹优化。

一、先确定:这一轮允许调整什么?

1. 地图与初始轨迹

在固定高度的水平面内,用 (x,y)(x,y) 描述无人机中心,坐标以米计。图中的 +y+y 是水平面内的侧向。

地图范围为 −3≤x≤15-3\le x\le15、−1≤y≤6-1\le y\le6。矩形禁行区域为:

5≤x≤7,0≤y≤2.5\le x\le7,\qquad 0\le y\le2.

禁行区域已经计入机体尺寸和预留间距,中心点接触边界也计为碰撞。

采用三次均匀 B 样条,控制点为:

控制点 坐标(米) 控制点 坐标(米) 控制点 坐标(米)
P0P_0 (−2,0)(-2,0) P3P_3 (4,3)(4,3) P6P_6 (10,0)(10,0)
P1P_1 (0,0)(0,0) P4P_4 (6,q)(6,q) P7P_7 (12,0)(12,0)
P2P_2 (2,0)(2,0) P5P_5 (8,3)(8,3) P8P_8 (14,0)(14,0)

初始取 q=3q=3。每段使用相邻四个控制点,共六段,每段持续 h=2h=2 秒,总时间为 12 秒。

本例沿用等间隔、没有重复的节点设置。完整节点向量为:

U=(−3,−2,−1,0,1,2,3,4,5,6,7,8,9),U=(-3,-2,-1,0,1,2,3,4,5,6,7,8,9),

有效参数区间为 0≤u≤60\le u\le6,时间对应 u=t/2u=t/2。

2. 只把 P4P_4 的侧向坐标作为变量

本次优化固定其余八个控制点、全部横坐标和节点时间,只选择 P4=(6,q)P_4=(6,q) 中的 qq。数值计算中的 qq 使用以米为单位的坐标数值。

给它规定可选范围:

3≤q≤5.\boxed{3\le q\le5}.

这个范围连同固定控制点,定义了本次要比较的轨迹集合。后面将验证,其中每条轨迹都满足本例的几何与运动要求:

∥v(t)∥≤2 m/s,∥a(t)∥≤1 m/s2.\|v(t)\|\le2\,\mathrm{m/s},\qquad \|a(t)\|\le1\,\mathrm{m/s^2}.

首尾各三个控制点保持不变,因此所有候选都从 (0,0)(0,0) 进入、在 (12,0)(12,0) 离开,起终速度均为 (1,0)(1,0) 米/秒,加速度均为零。

每选择一个 qq,就得到一条完整的 12 秒轨迹。 优化的任务是给这些选择评分,再寻找分数较低的那个。

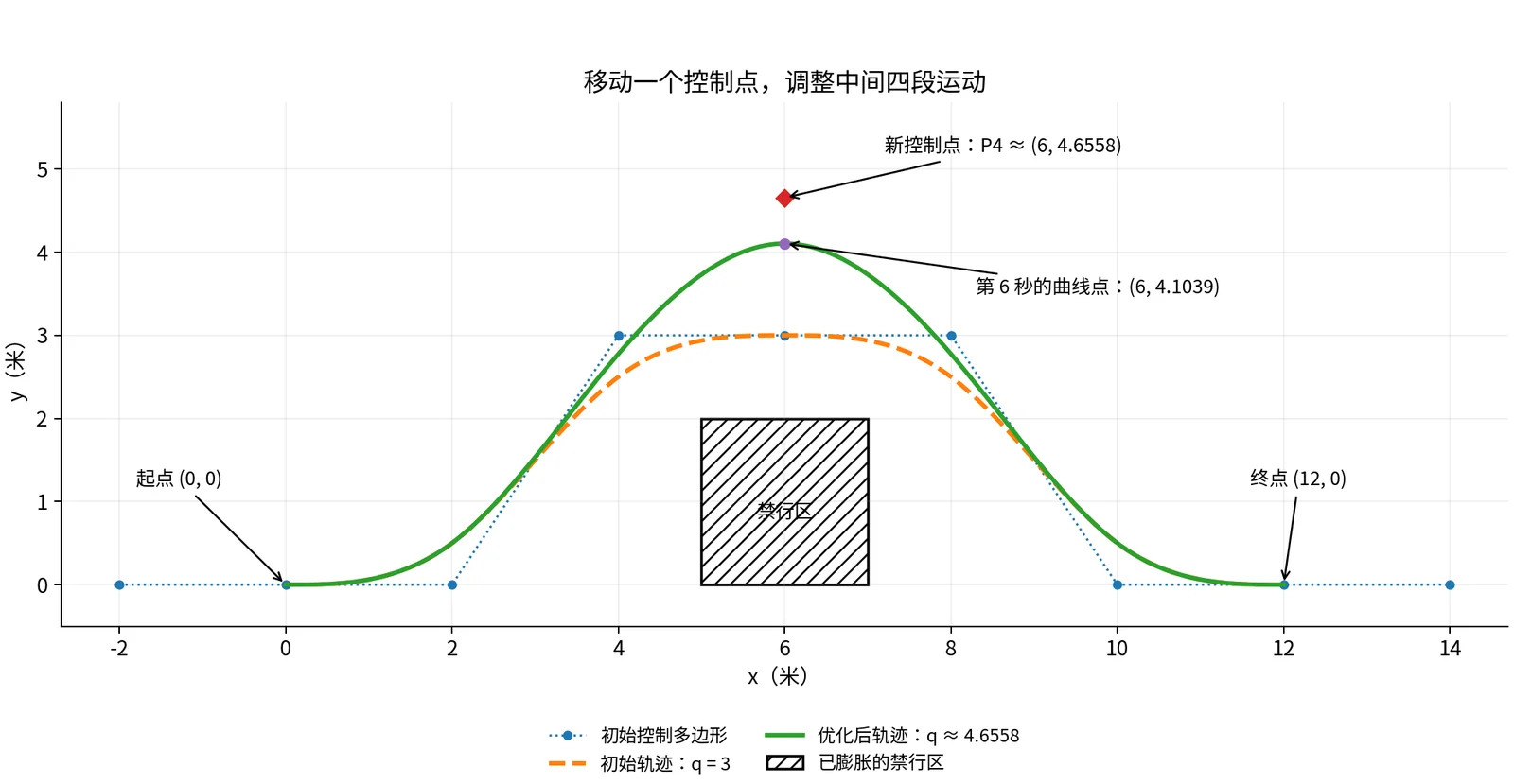

优化前后曲线、控制点和第 6 秒的位置;中部控制点的变化按基函数权重传递到轨迹

二、控制点怎样影响轨迹与障碍的间距?

1. 先找到一个能够直接计算的位置

第 6 秒对应 u=3u=3,正好是中间两段的连接处。根据三次均匀 B 样条的端点权重:

p(6)=P3+4P4+P56.p(6)=\frac{P_3+4P_4+P_5}{6}.

代入控制点:

p(6)=(4,3)+4(6,q)+(8,3)6=(6, 1+23q).p(6)=\frac{(4,3)+4(6,q)+(8,3)}6 =\boxed{\left(6,\ 1+\frac23q\right)}.

初始 q=3q=3 时,轨迹经过 (6,3)(6,3)。如果 qq 增加 0.1,曲线在这个时刻的侧向位置增加:

23×0.1≈0.06667 米.\frac23\times0.1\approx0.06667\text{ 米}.

控制点的移动量乘以它在该处的权重,就是曲线点的移动量。 第 6 秒处,P4P_4 的权重为 2/32/3。

2. 从曲线位置计算障碍距离

第 6 秒的位置始终位于矩形上方,横坐标为 6。最近的障碍边界点是 (6,2)(6,2),所以额外间距为:

d(q)=(1+23q)−2=23q−1.\boxed{d(q)=\left(1+\frac23q\right)-2=\frac23q-1}.

这里测量的是到已经膨胀的禁行区的距离。机体尺寸已经包含在地图中。

控制点坐标 qq(米) 第 6 秒的曲线位置 到禁行区的额外间距(米)
3.0 (6,3)(6,3) 1.0
4.5 (6,4)(6,4) 2.0
4.875 (6,4.25)(6,4.25) 2.25
5.0 (6,13/3)(6,13/3) 约 2.3333

表中的距离只对应第 6 秒。全程避障将通过各段的凸区域进行验证。

3. 为间距不足设置代价

本例新增一项偏好:希望第 6 秒的额外间距达到 dref=2.25d_{\mathrm{ref}}=2.25 米。将低于这个数的部分平方,得到:

Jd(q)=[max⁡(0, 2.25−d(q))]2.\boxed{ J_d(q)=\bigl[\max(0,\ 2.25-d(q))\bigr]^2 }.

max⁡(0,⋅)\max(0,\cdot) 表示取 0 与括号内数值中较大的一个。达到期望间距时,这一项为零;间距较小时,按缺少多少计算代价。

初始 q=3q=3,间距为 1 米,还差:

2.25−1=1.25 米.2.25-1=1.25\text{ 米}.

因此:

Jd(3)=1.252=1.5625 m2.J_d(3)=1.25^2=1.5625\,\mathrm{m^2}.

当 q<4.875q<4.875 时,这项代价可以写成:

Jd(q)=(134−23q)2.\boxed{J_d(q)=\left(\frac{13}{4}-\frac23q\right)^2}.

因为 2.25−(2q/3−1)=3.25−2q/32.25-(2q/3-1)=3.25-2q/3。当 q≥4.875q\ge4.875 时,期望间距已经达到,Jd=0J_d=0。

三、再给整段运动的平滑性评分

1. 每一段的 Jerk 怎样算?

三次 B 样条每段的位置是三次多项式,加速度是一次式,Jerk 则在该段内保持常数。

对第 ii 段,局部参数为 s=(t−ih)/hs=(t-ih)/h。加速度可以写成:

a(t)=(1−s)Ei+sEi+1,a(t)=(1-s)E_i+sE_{i+1},

其中:

Ei=Pi−2Pi+1+Pi+2h2.E_i=\frac{P_i-2P_{i+1}+P_{i+2}}{h^2}.

对时间求导时,ds/dt=1/hds/dt=1/h,所以:

ji=Ei+1−Eih.j_i=\frac{E_{i+1}-E_i}{h}.

把两个 EE 展开:

Ei+1−Ei=Pi+1−2Pi+2+Pi+3h2−Pi−2Pi+1+Pi+2h2=Pi+3−3Pi+2+3Pi+1−Pih2.\begin{aligned} E_{i+1}-E_i &=\frac{P_{i+1}-2P_{i+2}+P_{i+3}}{h^2} -\frac{P_i-2P_{i+1}+P_{i+2}}{h^2}\\ &=\frac{P_{i+3}-3P_{i+2}+3P_{i+1}-P_i}{h^2}. \end{aligned}

于是:

ji=Pi+3−3Pi+2+3Pi+1−Pih3.\boxed{j_i=\frac{P_{i+3}-3P_{i+2}+3P_{i+1}-P_i}{h^3}}.

分子是相邻四个控制点的三阶差,记录控制多边形变化的进一步变化。

2. 把六段都列出来

本例各控制点的横坐标等距,横向 Jerk 为零。将侧向坐标代入,并使用 h3=8h^3=8:

曲线段 使用的控制点 侧向三阶差 侧向 Jerk(米/秒³)
C0C_0 P0P_0 至 P3P_3 33 3/83/8
C1C_1 P1P_1 至 P4P_4 q−9q-9 (q−9)/8(q-9)/8
C2C_2 P2P_2 至 P5P_5 12−3q12-3q (12−3q)/8(12-3q)/8
C3C_3 P3P_3 至 P6P_6 3q−123q-12 (3q−12)/8(3q-12)/8
C4C_4 P4P_4 至 P7P_7 9−q9-q (9−q)/8(9-q)/8
C5C_5 P5P_5 至 P8P_8 −3-3 −3/8-3/8

例如,C1C_1 的侧向三阶差为:

q−3×3+3×0−0=q−9.q-3\times3+3\times0-0=q-9.

C2C_2 则为:

3−3q+3×3−0=12−3q.3-3q+3\times3-0=12-3q.

只有中间四段含有 qq,首尾两段的运动始终不变。

3. 平方后,按各段持续时间相加

使用整段 Jerk 平方积分作为平滑代价:

Js=∫012∥j(t)∥2dt.J_s=\int_0^{12}\|j(t)\|^2dt.

本例位置、速度、加速度连续,各段交界处允许 Jerk 发生有限跳变。每段内的 Jerk 为常数,持续 2 秒,因此积分可以直接写成:

Js(q)=282[32+(q−9)2+(12−3q)2+(3q−12)2+(9−q)2+(−3)2].J_s(q)=\frac{2}{8^2} \left[3^2+(q-9)^2+(12-3q)^2 +(3q-12)^2+(9-q)^2+(-3)^2\right].

前面的 22 来自持续时间,828^2 来自 Jerk 中分母的平方。把相同平方项合并:

Js(q)=132[18+2(q−9)2+2(12−3q)2].J_s(q)=\frac1{32}\left[18+2(q-9)^2+2(12-3q)^2\right].

展开得到:

Js(q)=58q2−458q+1178.\boxed{J_s(q)=\frac58q^2-\frac{45}{8}q+\frac{117}{8}}.

这里的代价数值按 m2/s5\mathrm{m^2/s^5} 计。

代入初始 q=3q=3,六段 Jerk 分别为:

38,−68,38,−38,68,−38.\frac38,\quad-\frac68,\quad\frac38,\quad-\frac38,\quad\frac68,\quad-\frac38.

平方、乘以各段的 2 秒、再求和:

Js(3)=2×9+36+9+9+36+964=3.375 m2/s5.J_s(3)=2\times\frac{9+36+9+9+36+9}{64} =\boxed{3.375\,\mathrm{m^2/s^5}}.

四、把两个要求组成同一个目标

1. 统一代价尺度

两项代价的物理单位不同。本例分别用固定参考量归一化:

Jˉs=Js1 m2/s5,Jˉd=Jd1 m2.\bar J_s=\frac{J_s}{1\,\mathrm{m^2/s^5}},\qquad \bar J_d=\frac{J_d}{1\,\mathrm{m^2}}.

再取相同权重,定义无量纲总分:

F(q)=Jˉs(q)+Jˉd(q).\boxed{F(q)=\bar J_s(q)+\bar J_d(q)}.

参考量、权重和期望间距都是这个算例明确选定的设计参数。

初始轨迹的分数为:

F(3)=3.375+1.5625=4.9375.\boxed{F(3)=3.375+1.5625=4.9375}.

2. 两个目标各自希望控制点去哪里?

平滑代价可以整理成:

Jˉs(q)=58(q−4.5)2+6332.\bar J_s(q)=\frac58(q-4.5)^2+\frac{63}{32}.

因此,只比较平滑项时,最低点在 q=4.5q=4.5。间距项则会一直鼓励增加 qq,直到 q=4.875q=4.875 达到期望间距。

选择 归一化平滑项 归一化间距项 总分
q=3q=3:初始方案 3.3750 1.5625 4.9375
q=4.5q=4.5:平滑项最低 1.9688 0.0625 2.0313
q=4.875q=4.875:达到期望间距 2.0566 0 2.0566

从 4.5 继续增加 qq 时,平滑项上升、间距项下降。总分取决于两者一起变化的结果。

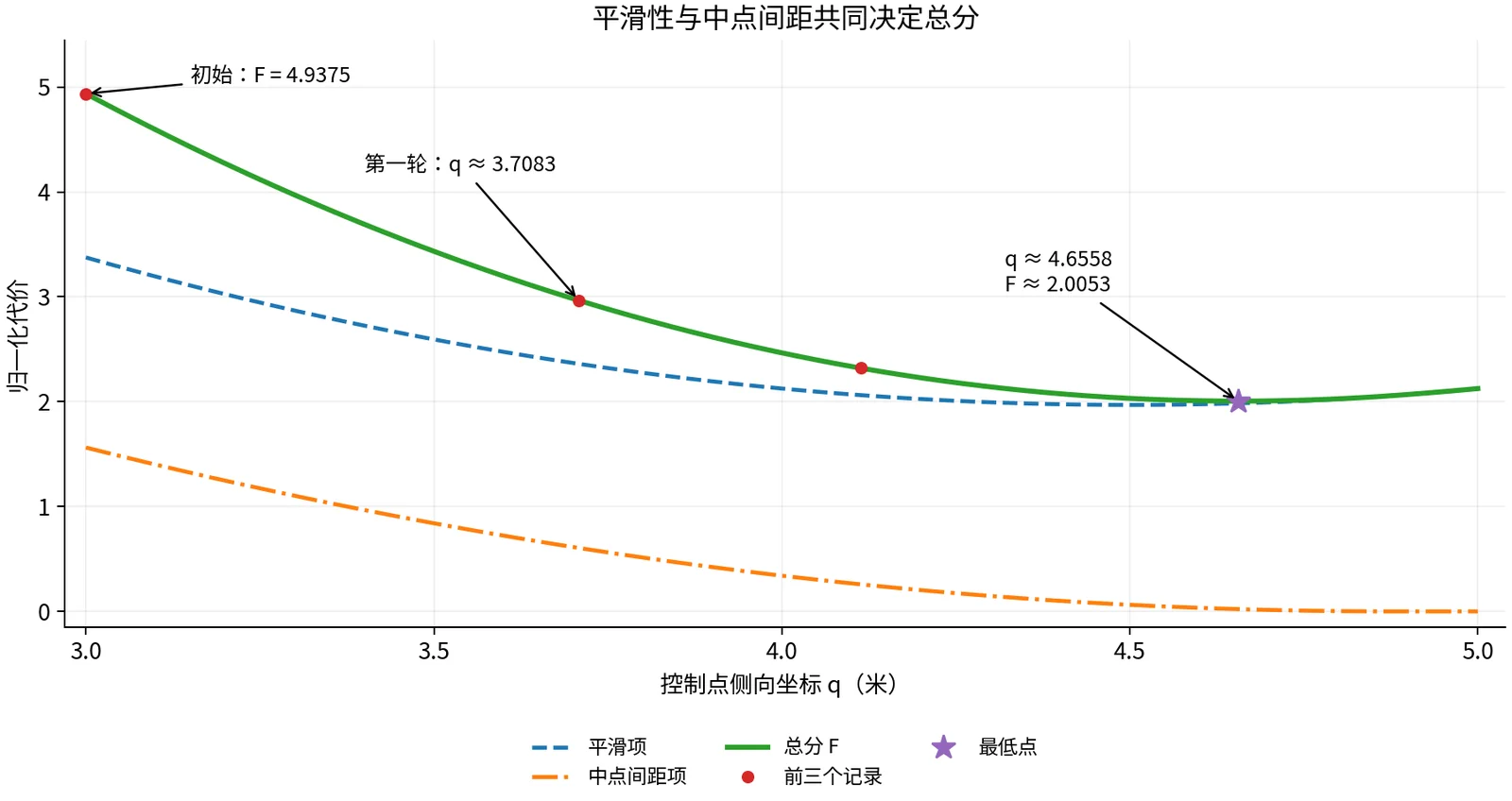

平滑项、间距项和总分随控制点坐标的变化;标出了前两次更新与最终最低点

在间距项仍起作用的 3≤q<4.8753\le q<4.875 内,将两式相加:

F(q)=7772q2−23924q+40316.\boxed{F(q)=\frac{77}{72}q^2-\frac{239}{24}q+\frac{403}{16}}.

下面先利用它的变化率,逐轮寻找更好的位置。

五、算出梯度,完成第一次控制点更新

1. 平滑项怎样随 qq 变化?

对 Jˉs\bar J_s 求导:

dJˉsdq=54q−458.\frac{d\bar J_s}{dq}=\frac54q-\frac{45}{8}.

在 q=3q=3 处:

dJˉsdq=54×3−458=−158=−1.875.\frac{d\bar J_s}{dq}=\frac54\times3-\frac{45}{8} =-\frac{15}{8}=-1.875.

这个负值表示:在当前附近增加 qq,平滑代价会下降。

2. 间距项的导数分三步传回来

在间距不足时,令 r=2.25−dr=2.25-d,有 Jˉd=r2\bar J_d=r^2。按本例的单位归一化,数值计算分成三步:

d(r2)dr=2r,drdd=−1,dddq=23.\frac{d(r^2)}{dr}=2r,\qquad \frac{dr}{dd}=-1,\qquad \frac{dd}{dq}=\frac23.

把三个变化率相乘:

dJˉddq=−2(2.25−d(q))×23.\boxed{\frac{d\bar J_d}{dq} =-2\bigl(2.25-d(q)\bigr)\times\frac23}.

这里的 2/32/3,正是第二节算出的控制点权重。

在 q=3q=3 处,距离为 1,缺少 1.25,所以:

dJˉddq=−2×1.25×23=−53≈−1.6667.\frac{d\bar J_d}{dq} =-2\times1.25\times\frac23 =-\frac53\approx-1.6667.

这条计算链可以这样读:

乘以权重 2/3

最近边界仍是顶边

对平方代价求导

控制点 q 增加

第 6 秒曲线位置上移

缺少的间距减少

代价对 q 的变化率

乘以权重 2/3

最近边界仍是顶边

对平方代价求导

控制点 q 增加

第 6 秒曲线位置上移

缺少的间距减少

代价对 q 的变化率

3. 相加,确定移动方向

总分的变化率等于两项之和:

F′(3)=−1.875−1.6667≈−3.5417.F'(3)=-1.875-1.6667\approx-3.5417.

准确值为 −85/24-85/24。本例只有一个变量,这个导数就是梯度。

在当前点附近,它表示:qq 每增加一小段,总代价按照负的变化率下降。例如,小幅增加 0.01,总代价的变化近似为:

ΔF≈F′(3)×0.01≈−0.03542.\Delta F\approx F'(3)\times0.01\approx-0.03542.

因此这一轮选择向 +y+y 方向移动控制点。

4. 移动多少?

采用梯度下降更新:

qnew=q−ηF′(q).\boxed{q_{\mathrm{new}}=q-\eta F'(q)}.

η>0\eta>0 控制把当前导数换成多大的调整量。以下按坐标米数和归一化代价进行数值计算,取 η=0.2\eta=0.2。

第一轮:

q1=3−0.2(−8524)=3+1724=3.708333….\begin{aligned} q_1 &=3-0.2\left(-\frac{85}{24}\right)\\ &=3+\frac{17}{24}\\ &=\boxed{3.708333\ldots}. \end{aligned}

控制点由 (6,3)(6,3) 移到 (6,3.708333…)(6,3.708333\ldots),向上移动约 0.7083 米。

第 6 秒的曲线点随之上移:

23×1724=1736≈0.47222 米.\frac23\times\frac{17}{24}=\frac{17}{36}\approx0.47222\text{ 米}.

此刻的位置和间距变为:

p(6)≈(6,3.47222),d≈1.47222 米.p(6)\approx(6,3.47222),\qquad d\approx1.47222\text{ 米}.

重新计算两项代价:

Jˉs(q1)≈2.36046,Jˉd(q1)≈0.60494,\bar J_s(q_1)\approx2.36046,\qquad \bar J_d(q_1)\approx0.60494,

F(q1)≈2.96540<4.9375.\boxed{F(q_1)\approx2.96540<4.9375}.

候选仍在 [3,5][3,5] 中,并通过后面的全区间约束检查,因此接受这次更新。

梯度提供当前的下降方向,更新后的真实代价与约束检查决定是否接受候选。

六、继续更新,直到两个方向的作用平衡

1. 每一轮都重新计算导数

第一轮之后,控制点已经移动,梯度也要在新位置重新计算。

在间距项激活的区间内:

F′(q)=7736q−23924.\boxed{F'(q)=\frac{77}{36}q-\frac{239}{24}}.

代入 q1≈3.708333q_1\approx3.708333:

F′(q1)≈−2.026620.F'(q_1)\approx-2.026620.

第二次更新得到:

q2=3.708333−0.2(−2.026620)≈4.113657.q_2=3.708333-0.2(-2.026620) \approx\boxed{4.113657}.

同样继续计算:

已完成更新次数 控制点坐标 qq(米) 平滑项 间距项 总分 当前梯度
0 3.00000 3.37500 1.56250 4.93750 -3.54167
1 3.70833 2.36046 0.60494 2.96540 -2.02662
2 4.11366 2.06204 0.25762 2.31966 -1.15968
3 4.34559 1.98365 0.12457 2.10822 -0.66359
4 4.47831 1.96904 0.06994 2.03898 -0.37972
5 4.55426 1.97059 0.04572 2.01631 -0.21729
6 4.59771 1.97472 0.03417 2.00889 -0.12434
12 4.65380 1.98353 0.02175 2.00528 -0.00437

表中的代价都已归一化。计算使用完整精度,表格只展示舍入后的数值。

随着 qq 接近最低点,梯度的绝对值减小,每一轮的移动量也逐渐缩小。

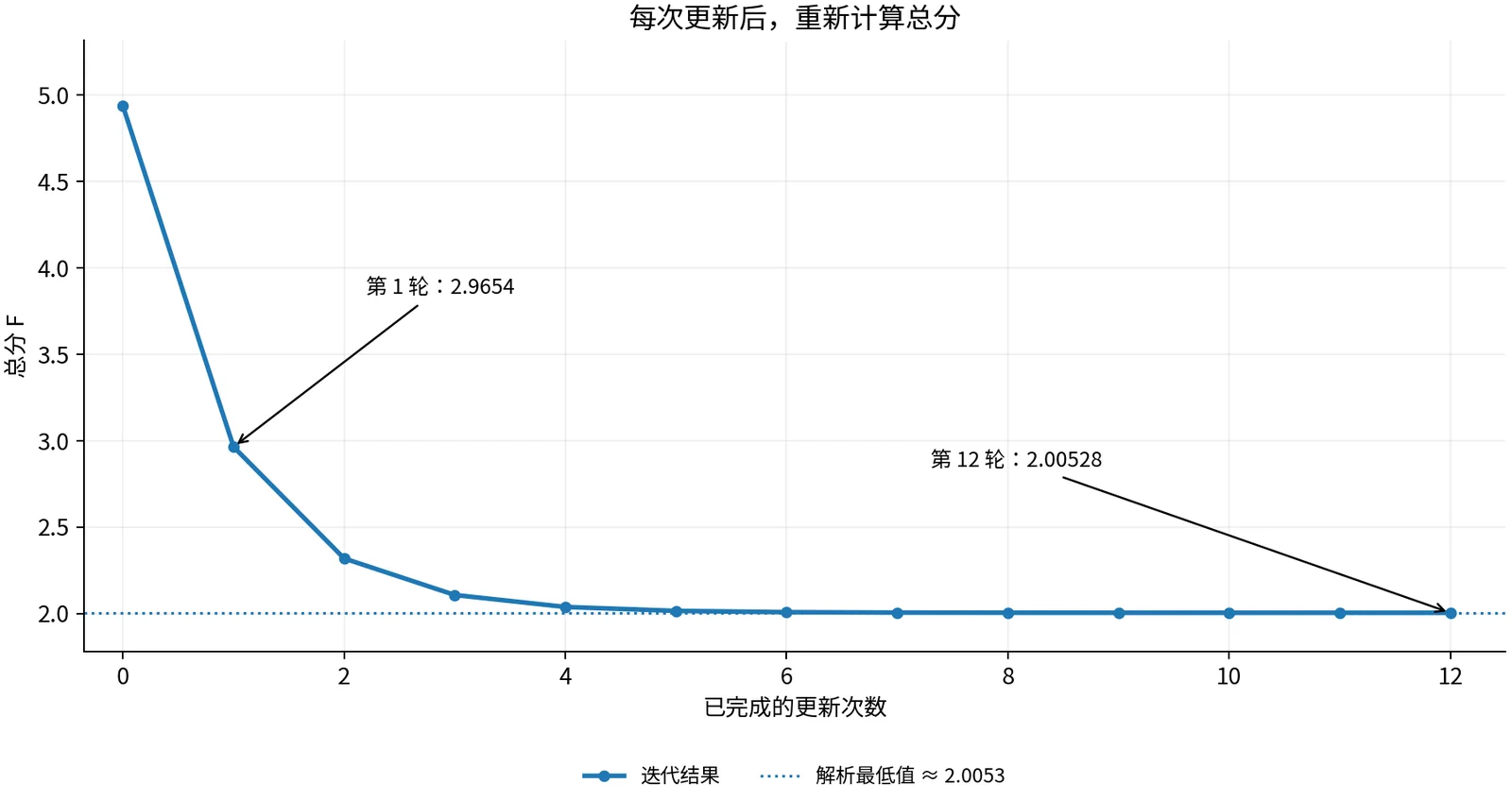

梯度下降逐轮降低总代价,并接近解析计算得到的最低值

2. 用方程核对最终位置

这个算例只有一个变量,最低点还可以直接求出。令导数为零:

7736q−23924=0.\frac{77}{36}q-\frac{239}{24}=0.

两边乘以 72:

154q−717=0.154q-717=0.

所以:

q∗=717154≈4.655844 米.\boxed{q^*=\frac{717}{154}\approx4.655844\text{ 米}}.

它位于间距项激活的区间中。该区间内总分是开口向上的二次函数;在 q≥4.875q\ge4.875 的剩余区间,间距项为零,平滑项继续上升。因此,它是本例 3≤q≤53\le q\le5 范围内的唯一最低点。

代回得到:

F(q∗)=49412464≈2.005276.\boxed{F(q^*)=\frac{4941}{2464}\approx2.005276}.

第 6 秒的曲线位置与间距为:

p(6)≈(6,4.103896),d≈2.103896 米.\boxed{p(6)\approx(6,4.103896)},\qquad \boxed{d\approx2.103896\text{ 米}}.

此时平滑项的导数约为 +0.194805+0.194805,间距项的导数约为 −0.194805-0.194805,相加正好为零。

两项偏好在这里取得平衡。期望间距与实际间距还差约 0.1461 米,这部分作为软惩罚保留在总分中。需要把 2.25 米设为必须达到的要求时,应明确增加 d(q)≥2.25d(q)\ge2.25,在本例中就是 q≥4.875q\ge4.875,并重新求解。

3. 更新系数过大时,怎样处理?

回到初始 q=3q=3,如果取 η=1\eta=1,候选变为:

qtrial=3−1(−8524)=15724≈6.5417.q_{\mathrm{trial}}=3-1\left(-\frac{85}{24}\right) =\frac{157}{24}\approx6.5417.

它已经超出允许区间。进一步计算第 6 秒的侧向加速度:

ay(6)=3−2q+34=6−2q4≈−1.7708 m/s2,a_y(6)=\frac{3-2q+3}{4}=\frac{6-2q}{4} \approx-1.7708\,\mathrm{m/s^2},

也超过了大小上限 1。

因此,这个候选被拒绝。可以把 η\eta 减半,重新生成候选,再检查范围、运动要求和总代价。这种沿当前方向尝试并缩短更新量的过程,称为回溯线搜索。

正文的 η=0.2\eta=0.2 在本算例中逐轮通过检查。其他初值、权重或地图下,更新量应由相应的检查结果决定。

七、用整条曲线核验最终结果

1. 首尾状态与段间连续性

只有 P4P_4 发生变化,首尾三个控制点保持原样。因此:

p(0)=(0,0),p(12)=(12,0),v(0)=(1,0),v(12)=(1,0),a(0)=(0,0),a(12)=(0,0).\begin{aligned} p(0)&=(0,0),&p(12)&=(12,0),\\ v(0)&=(1,0),&v(12)&=(1,0),\\ a(0)&=(0,0),&a(12)&=(0,0). \end{aligned}

修改影响 C1,C2,C3,C4C_1,C_2,C_3,C_4,首尾两段完全保留。节点设置和每段时间都保持不变,相邻段仍共享相同的控制点组合,位置、速度和加速度继续连续。

2. 速度与加速度上界

速度控制向量为:

Dj=Pj+1−Pj2.D_j=\frac{P_{j+1}-P_j}{2}.

在 3≤q≤53\le q\le5 内,最大的相邻侧向差仍为 3 米,横向差为 2 米,所以:

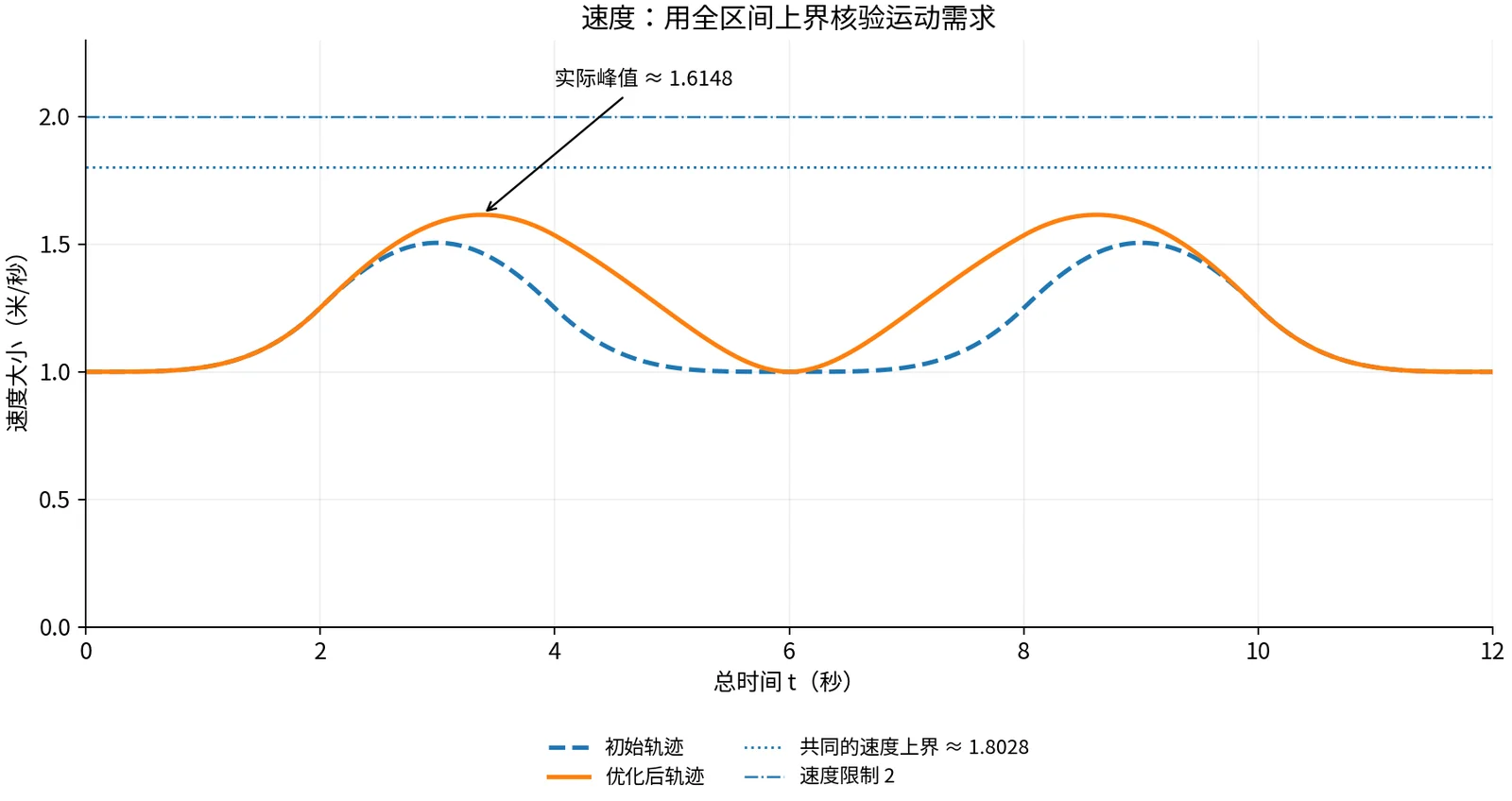

∥v(t)∥≤max⁡j∥Dj∥=132≈1.8028<2.\boxed{\|v(t)\|\le\max_j\|D_j\|=\frac{\sqrt{13}}2 \approx1.8028<2}.

加速度控制向量为:

Ej=Pj−2Pj+1+Pj+24.E_j=\frac{P_j-2P_{j+1}+P_{j+2}}4.

七个侧向二阶差依次为:

0,3,q−6,6−2q,q−6,3,0.0,\quad3,\quad q-6,\quad6-2q,\quad q-6,\quad3,\quad0.

在整个可选区间中,绝对值都不超过 4,因此加速度大小不超过 1。代入最终 q∗q^*,最大的绝对值来自中间一项:

∥a(t)∥≤2q∗−64≈0.827922<1.\boxed{ \|a(t)\|\le\frac{2q^*-6}{4} \approx0.827922<1 }.

这是覆盖全时间区间的导数凸组合上界。

优化前后的实际速度大小,以及由控制边给出的全区间上界

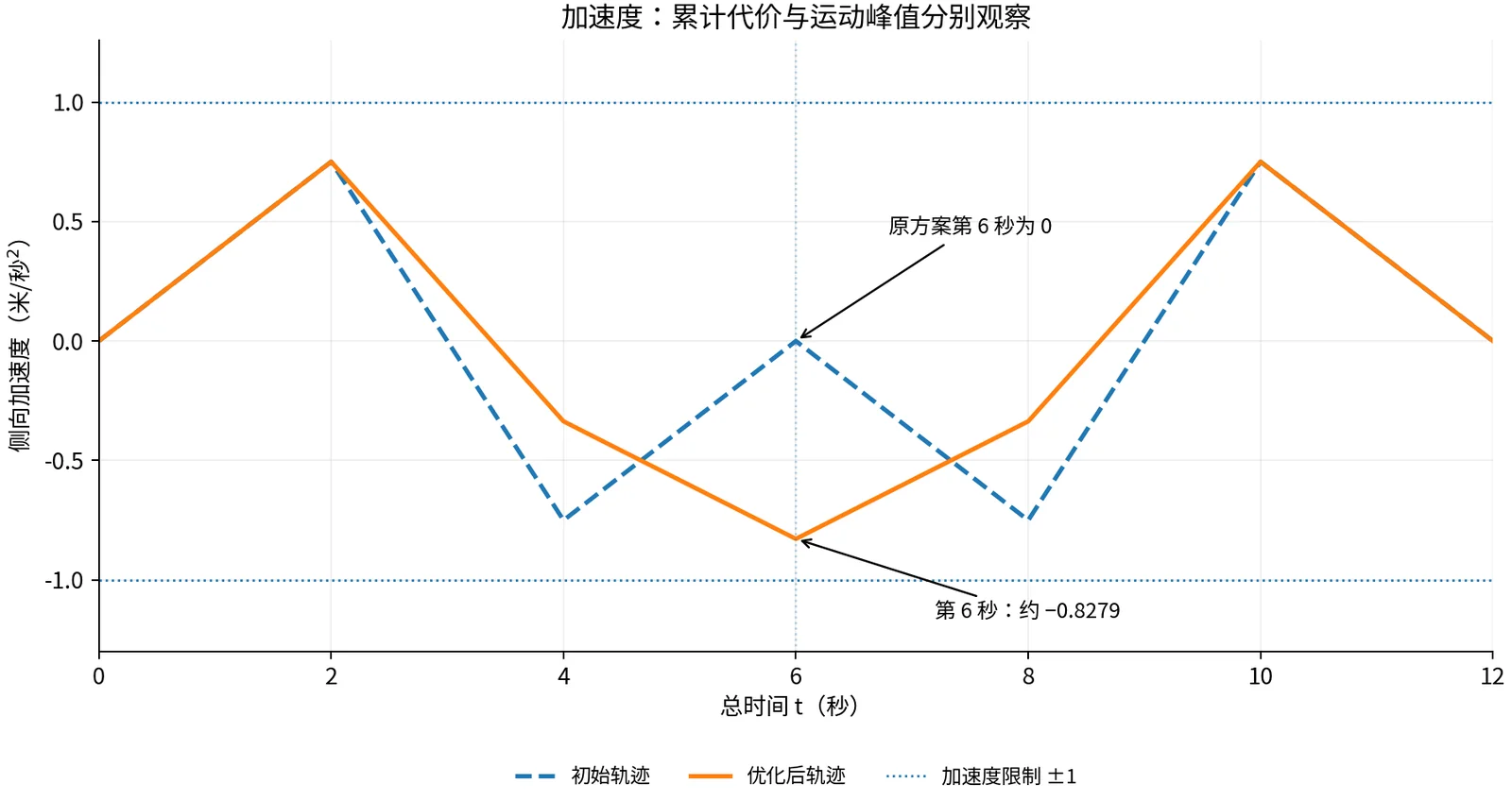

优化前后的侧向加速度;最终最大绝对值约为 0.8279,保持在正负 1 的限制内

检查项目 初始方案 优化后
速度大小的全区间上界(米/秒) 1.8028 1.8028
加速度大小的全区间上界(米/秒²) 0.7500 0.8279
第 6 秒额外间距(米) 1.0000 2.1039
归一化 Jerk 平滑项 3.3750 1.9839
总分 4.9375 2.0053

本次优化减少了累计 Jerk 代价,增加了中点间距;加速度峰值有所增加,仍满足既定上限。各项数值分别描述运动的不同性质。

3. 用凸区域检查连续避障

全部横坐标固定,每段始终满足:

xi(s)=2i+2s.x_i(s)=2i+2s.

因此,只有 C2C_2 和 C3C_3 经过障碍的横向范围 5≤x≤75\le x\le7。其余四段位于障碍左侧或右侧。

把中间两段转换成局部 Bézier 控制点:

点 C2C_2 的局部控制点 C3C_3 的局部控制点
Q0Q_0 (4, 2+q/6)(4,\ 2+q/6) (6, 1+2q/3)(6,\ 1+2q/3)
Q1Q_1 (14/3, 2+q/3)(14/3,\ 2+q/3) (20/3, 1+2q/3)(20/3,\ 1+2q/3)
Q2Q_2 (16/3, 1+2q/3)(16/3,\ 1+2q/3) (22/3, 2+q/3)(22/3,\ 2+q/3)
Q3Q_3 (6, 1+2q/3)(6,\ 1+2q/3) (8, 2+q/6)(8,\ 2+q/6)

例如,第一行来自:

Q0(2)=P2+4P3+P46=(4,12+q6).Q_0^{(2)}=\frac{P_2+4P_3+P_4}{6} =\left(4,\frac{12+q}{6}\right).

当 3≤q≤53\le q\le5 时,这八个点都位于凸矩形:

F={(x,y)∣4≤x≤8, 2.5≤y≤4.5}.\mathcal F=\{(x,y)\mid4\le x\le8,\ 2.5\le y\le4.5\}.

具体地,它们的最小侧向坐标至少为 2+3/6=2.52+3/6=2.5,最大侧向坐标至多为 1+2×5/3=13/3<4.51+2\times5/3=13/3<4.5。

代入最终 q∗q^*,三种侧向坐标分别为:

2+q∗6≈2.7760,2+q∗3≈3.5519,1+2q∗3≈4.1039.2+\frac{q^*}{6}\approx2.7760,\qquad 2+\frac{q^*}{3}\approx3.5519,\qquad 1+\frac{2q^*}{3}\approx4.1039.

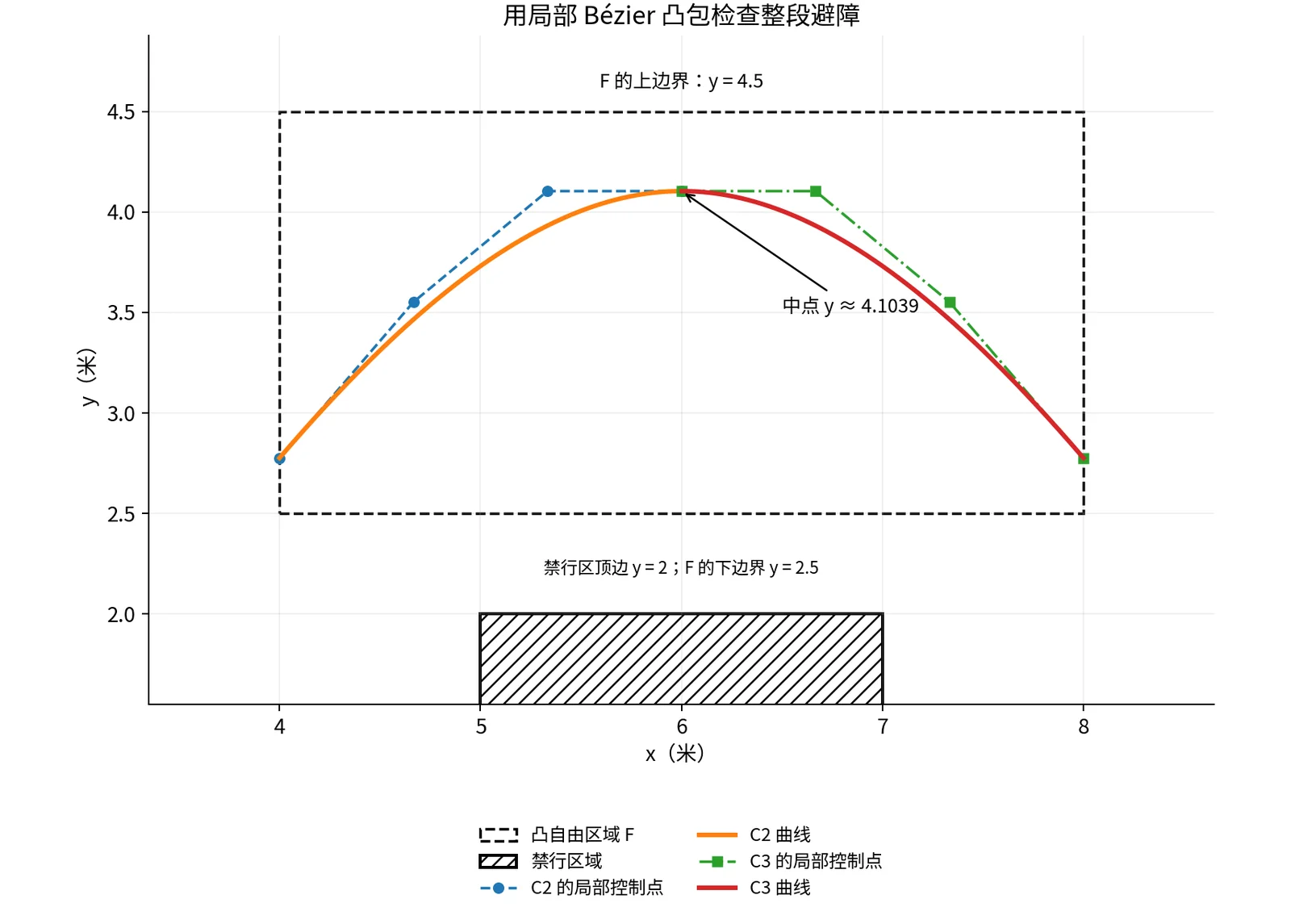

中间两段的局部 Bézier 控制点全部位于同一个凸自由矩形内,矩形与禁行区域之间留有间隔

两段曲线分别位于各自控制点的凸包中,因此都留在 F\mathcal F 内。整个区域满足 y≥2.5>2y\ge2.5>2,与禁行区域分离。其余各段位于障碍左右两侧,所有段的控制点凸包也都在地图范围内。

这次全程避障结论来自凸包包含关系;第 6 秒的距离代价用于选择偏好的绕行形状。 两者在本例中分工明确。

八、把一个变量的计算扩展到多个控制点

1. 障碍方向怎样传递给控制点?

在本例中,最近边界是矩形顶边。曲线点上移会增加距离,因而距离的空间梯度为:

∇pd=(0,1).\nabla_p d=(0,1).

对于间距不足的曲线点,平方罚项对该点位置的梯度为:

∇pJˉd=−2(dref−d) ∇pd,\nabla_p\bar J_d=-2(d_{\mathrm{ref}}-d)\,\nabla_p d,

这里沿用前面的单位归一化。在初始中点,代入差距 1.25:

∇pJˉd=(0,−2.5).\nabla_p\bar J_d=(0,-2.5).

第 6 秒的曲线点由控制点加权得到,P4P_4 的权重为 2/32/3。继续沿链式法则传递:

∇P4Jˉd=23(0,−2.5)=(0,−53).\boxed{\nabla_{P_4}\bar J_d =\frac23(0,-2.5)=\left(0,-\frac53\right)}.

它的侧向分量正是第五节得到的 −1.6667-1.6667。

一般地,固定时间与节点,在某个评价时刻,若控制点 PkP_k 的基函数权重为 βk\beta_k,就有:

∇PkJˉd=−2βk(dref−d) ∇pd,d<dref.\boxed{ \nabla_{P_k}\bar J_d =-2\beta_k(d_{\mathrm{ref}}-d)\,\nabla_p d },\qquad d<d_{\mathrm{ref}}.

这个表达式在距离可微的位置使用。达到期望间距时,平方短缺罚项的梯度为零。

本例的距离与方向由矩形几何直接算出。在更一般的地图上,可以查询距离场中的距离和梯度,再通过同样的基函数权重,把影响传回控制点。

2. 多个评价位置、多项代价怎样共同作用?

如果在多个时刻评价间距,每个曲线点都会对相关控制点产生一份梯度。将这些贡献与平滑项等其他代价的梯度相加,就得到各个控制点的总变化率。

查询距离与方向

乘以 B 样条权重

加上平滑项等

生成候选并核验

曲线评价位置

各位置代价梯度

相关控制点

控制点总梯度

接受一次更新

查询距离与方向

乘以 B 样条权重

加上平滑项等

生成候选并核验

曲线评价位置

各位置代价梯度

相关控制点

控制点总梯度

接受一次更新

B 样条的局部支撑使一个曲线位置只涉及附近的控制点。固定时间后,导数代价与边界关系也由这些控制点的组合计算。

多点距离代价用于评价选定位置;整条运动的可行性仍由相应的连续验证或保守约束检查。复杂障碍布局还会形成不同绕行方案,搜索结果可以为局部优化提供一条合适的初始路线。

九、把本例整理成可执行流程

下面的流程始终使用完整的平方短缺罚项,超过期望间距后自动令间距代价为零。

1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
固定地图、八个控制点、节点与每段时间
设 q = 3

重复:
计算当前平滑代价和中点间距代价
计算它们对 q 的导数,再相加

如果梯度的绝对值足够小:
结束迭代

先取更新系数 η = 0.2

尝试:
q_trial = q - η × 当前梯度
检查 q_trial 是否在 [3,5] 中
检查整段运动上限、边界状态与避障条件
计算候选总代价

如果候选通过检查,而且代价下降:
接受 q = q_trial
进入下一轮
否则:
将 η 减半,再尝试

用最终 q 生成整条轨迹,保存验证结果

设置迭代次数与最小更新量,可以限制计算预算。配套文件 bspline_optimization_example.py 使用 Python 标准库复算正文,并独立核对多项式导数、有限差分梯度、各段衔接及凸包约束。

运行:

1
python bspline_optimization_example.py

程序会列出各轮 qq、两项代价、总分和梯度,再将迭代结果与解析最低点比较。

小结

本例只调整 P4P_4 的侧向坐标,用 Jerk 平方积分评价整段变化,用一个中点距离项表达额外间距偏好。梯度将这两个目标转化为具体移动,从 q=3q=3 逐步得到 q≈4.6558q\approx4.6558。

每次移动都会通过 B 样条权重影响附近曲线。总代价检查确认改善,导数上界检查运动需求,凸区域检查整个绕障过程。

控制点是待求量,代价表达取舍,梯度计算移动方向,约束定义允许接受的运动。 下一步可以把多个控制点一起纳入求解,并将安全飞行走廊写成可直接使用的轨迹约束。
