一棵搜索树已经绕过墙壁,把起点 S 连到了目标 G,路线长 10 米。继续采样时,新节点可能提供更短的连接,让已有的分支换一条路线接回起点。

RRT* 在树的生长过程中比较累计路径代价:为新节点选择最好的父节点,再用新节点“重连”附近的旧节点,改善它们的路线。本文从一棵已有的可行树出发,用三轮具体计算,看目标路径怎样从 10 米缩短到约 7.76 米。

一、起点:一棵已有的树

1. 地图与当前搜索树

地图与《RRT:一棵搜索树怎样一步步找到路径》相同,坐标单位为米,已经计入机体尺寸和预留间距:

项目 设置
地图范围 0≤x≤100\le x\le10,0≤y≤60\le y\le6
起点 S=(2,2)S=(2,2)
目标 G=(8,2)G=(8,2)
墙 4.5≤x≤5.54.5\le x\le5.5,0≤y≤30\le y\le3

初始树就是那篇文章六轮扩展后得到的树:S 向左连出 C,向右依次经过 A、B、D、E 到达 G,每段 2 米,当前路线总长 10 米。所有已有连接都通过了碰撞检查。

2. 给每个节点增加一项记录:gg

用 g(n)g(n) 表示沿当前树中的路线,从 S 到节点 nn 的累计长度:

节点 S A B C D E G
坐标 (2,2) (4,2) (4,4) (1,2) (6,4) (8,4) (8,2)
父节点 无 S A S B D E
gg 0 2 4 1 6 8 10

例如 g(B)=4g(B)=4 对应路线 S → A → B,2+2=42+2=4 米。之后如果找到更短的到达方式,就同时修改父节点和累计长度。

接下来三轮的最大延伸步长和邻域半径都取 2 米。邻域指以新位置为中心、指定半径内的已有节点集合。距离显示到小数点后两位,累计结果按未舍入的数值计算。

二、第一轮:新节点应该接到谁下面

下图左边是第一轮的两步操作,右边是三轮结束后的树,下面逐步计算:

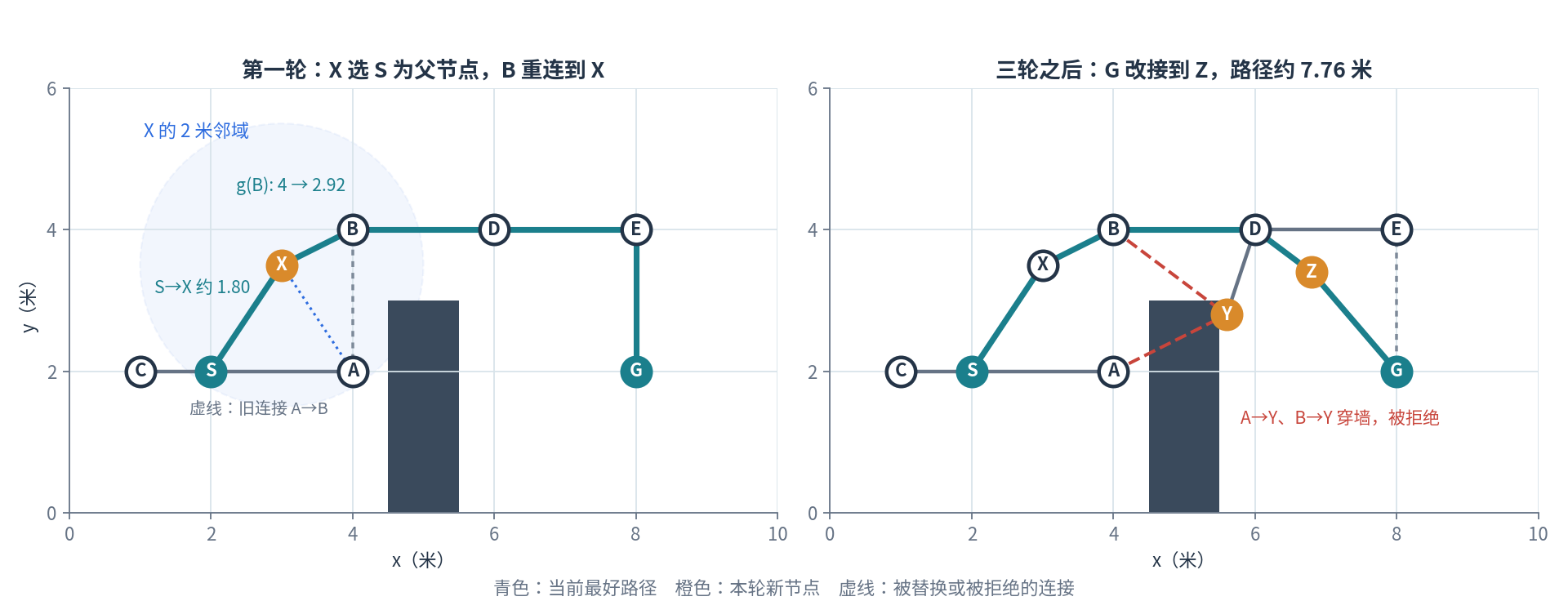

RRT* 的更新过程:左图中新节点 X 在 2 米邻域里选择 S 作为父节点,并让 B 从 A 改接到 X;右图为三轮之后,Y 的两条候选连接穿墙被拒绝,G 改接到新节点 Z,最好路径约 7.76 米

1. 从最近节点生成新位置

样本 Q1=(3,3.5)Q_1=(3,3.5)。先按 RRT 的方式,在整棵树中找离样本最近的节点:

已有节点 S A B C D E G
到 Q1Q_1 的距离(米) 1.80 1.80 1.12 2.50 3.04 5.02 5.22

最近的是 B:横向差 1 米、纵向差 0.5 米,距离 1.25≈1.12\sqrt{1.25}\approx1.12 米,小于步长,直接延伸到样本,得到 X=(3,3.5)X=(3,3.5)。B → X 位于墙的左侧,连接可行。

到这里已经有一个可行方案:把 X 接在 B 下面。RRT* 还要比较其他接法。

2. 选择父节点

X 的 2 米邻域内有 S、A、B 三个节点,它们都可能成为 X 的父节点。每个方案的总长度等于“从 S 沿当前路线到候选节点”加上“从候选节点直接连到 X”:

候选父节点 当前到达长度 到 X 的连接长度 到达 X 的总长度
B 4 1.12 5.12
A 2 1.80 3.80
S 0 1.80 1.80

三条连接都在墙的左侧,都能通过碰撞检查。S → X 最短,于是 X 的父节点为 S,g(X)≈1.80g(X)\approx1.80 米。

B 离 X 最近,但到达 B 之前已经走了 4 米;S 到 X 的最后一段稍长,整条路线却短得多。最近节点只负责生成新位置,父节点要比较到达新位置的完整路线。

写成公式:设候选父节点为 pp,经过它到达 X 的长度为

g(p)+∥X−p∥,g(p)+\|X-p\|,

在连接可行的候选中,选这个和最小的作为父节点。这一步称为选择父节点(Choose Parent)。

三、第一轮继续:X 能让哪些旧路线变短

1. 重连 B

X 接到 S 之后,g(X)≈1.80g(X)\approx1.80 米。再检查邻域里的旧节点能否通过 X 获得更短的路线。

到达 B 的旧路线 S → A → B 长 4 米;经过 X 的新路线 S → X → B 长 3.25+1.25≈2.92\sqrt{3.25}+\sqrt{1.25}\approx2.92 米。X → B 在墙的左侧,连接可行,而且更短。于是删除旧连接 A → B,加入新连接 X → B:B 的父节点从 A 改为 X,g(B)g(B) 从 4 降到约 2.92。

这种让已有节点改接到新节点下面的操作,称为重连(Rewire)。A 仍然留在树中,只是 B 不再挂在它下面。

2. A 需要重连吗

经过 X 到达 A 的长度为 g(X)+∥A−X∥=3.25+3.25≈3.61g(X)+\|A-X\|=\sqrt{3.25}+\sqrt{3.25}\approx3.61 米,比 A 现在的 2 米长,所以 A 保持原来的父节点 S。根节点 S 始终是 g(S)=0g(S)=0。

3. B 后面的分支一起变短

D、E、G 都挂在 B 后面。到达 B 的路线缩短后,它们的路线也随之缩短,而 B → D、D → E、E → G 各段仍然是 2 米:

节点 原累计长度 更新方式 新累计长度
B 4 S → X → B 2.92
D 6 新的 g(B)+2g(B)+2 4.92
E 8 新的 g(D)+2g(D)+2 6.92
G 10 新的 g(E)+2g(E)+2 8.92

这几个节点都缩短了约 1.08 米,坐标不变。重连改变的是分支接回起点的方式,代价更新沿父节点到子节点的方向往后传播。

注意 X 的邻域只包含 S、A、B,但 D、E、G 的代价也变了:邻域只限定本轮尝试哪些新连接,后代的更新会沿已有分支一直传下去。此时的最好路径是 S → X → B → D → E → G,约 8.92 米。

四、第二轮:碰撞检查参与比较

样本 Q2=(5.6,2.8)Q_2=(5.6,2.8)。最近的已有节点是 D=(6,4)D=(6,4),相距约 1.26 米,直接延伸得到 Y=(5.6,2.8)Y=(5.6,2.8)。D → Y 的横坐标始终大于墙的右边界 5.5,连接可行。

Y 的 2 米邻域包含 A、B、D:

候选父节点 当前到达长度 到 Y 的连接长度 候选总长度 连接检查
A 2 1.79 3.79 穿墙
B 2.92 2 4.92 穿墙
D 4.92 1.26 6.19 可通行

A → Y 从 (4,2)(4,2) 到 (5.6,2.8)(5.6,2.8),横向穿过墙体,纵坐标始终低于墙顶 3。B → Y 从 (4,4)(4,4) 斜向下降到 (5.6,2.8)(5.6,2.8),途中经过的 (5.4,2.95)(5.4,2.95) 落在墙内。

所以只能选 D 作为父节点,g(Y)≈6.19g(Y)\approx6.19 米。再检查重连:经过 Y 回到 A 或 B 都比它们现在的记录长,保持不变。

这一轮新增了 Y,目标路径仍约 8.92 米。父节点选择和重连都要同时满足两个条件:路线更短,并且新连接可以通行。

五、第三轮:让目标改接到新分支

样本 Q3=(6.8,3.4)Q_3=(6.8,3.4)。它离 D 最近,距离恰好为 0.82+0.62=1\sqrt{0.8^2+0.6^2}=1 米,直接延伸得到 Z=(6.8,3.4)Z=(6.8,3.4)。Z 的 2 米邻域包含 D、E、G、Y,它们都在墙的右侧,连接都可行。

1. 为 Z 选择父节点

候选父节点 当前到达长度 到 Z 的连接长度 候选总长度
D 4.92 1 5.92
E 6.92 1.34 8.26
G 8.92 1.84 10.76
Y 6.19 1.34 7.53

选择 D,g(Z)≈5.92g(Z)\approx5.92 米。

2. 用 Z 重连

已有节点 当前累计长度 经过 Z 的候选长度 本轮结果
E 6.92 7.26 保留原路线
Y 6.19 7.26 保留原路线
G 8.92 7.76 改接到 Z

经过 Z 到达 G 的长度为 5.92+1.84≈7.765.92+1.84\approx7.76 米,比原来的 8.92 米短,G 的父节点从 E 改为 Z。

从 G 沿父节点回溯:G ← Z ← D ← B ← X ← S,反过来就是当前最好路径 S → X → B → D → Z → G,按实际边长相加:

3.25+1.25+2+1+3.4≈7.76 米.\sqrt{3.25}+\sqrt{1.25}+2+1+\sqrt{3.4} \approx7.76\text{ 米}.

3. 三轮中目标路径的变化

时刻 到达 G 的路线 总长度
初始树 S → A → B → D → E → G 10 米
加入 X 后 S → X → B → D → E → G 约 8.92 米
加入 Y 后 S → X → B → D → E → G 约 8.92 米
加入 Z 后 S → X → B → D → Z → G 约 7.76 米

X 改善了前半段路线,Z 改善了末段;Y 是新的探索分支,没有改变当前的目标路线。在静态地图中,算法保留已有解、只接受更短的可行连接,所以最好路径的代价只会下降或保持不变。

六、整理成算法

1. 一轮 RRT* 的流程

采样并延伸,生成新位置

查找新位置附近的候选节点

选择到达新位置总代价最小的可行父节点

加入新节点

检查附近旧节点能否通过新节点获得更短路线

重连,并更新受影响的后代代价

更新当前最好目标路径,继续采样

采样并延伸,生成新位置

查找新位置附近的候选节点

选择到达新位置总代价最小的可行父节点

加入新节点

检查附近旧节点能否通过新节点获得更短路线

重连,并更新受影响的后代代价

更新当前最好目标路径,继续采样

两次比较可以统一写成:

操作 比较的量
选择父节点 对每个候选 pp,比较 g(p)+∥X−p∥g(p)+\lVert X-p\rVert
重连旧节点 对每个邻居 vv,比较 g(X)+∥v−X∥g(X)+\lVert v-X\rVert 与原来的 g(v)g(v)

代价相同时保留已有连接。每次改变父节点,都要删除旧边、加入新边,并同步维护父子关系。

2. 伪代码

下面使用固定目标 G 和直线连接。G 接入树以后,也继续参与后续的代价更新。

1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
49
50
51
检查起点、目标和地图
若 S 与 G 重合,返回只包含 S 的路径

树中加入 S
parent[S] = 空
g[S] = 0

在给定采样次数或时间预算内重复:
产生样本 q_rand
在整棵树中找到离样本最近的 q_near
从 q_near 朝样本延伸,得到 q_new

若 q_new 与已有节点重合:跳过本轮
若 q_near → q_new 的连接不可通行:跳过本轮

按邻域规则,找出 q_new 附近的已有节点集合 N

# 先保留最近节点提供的可行方案
best_parent = q_near
best_cost = g[q_near] + 距离(q_near, q_new)

# 为新节点选择父节点
对 N 中的每个候选 p:
candidate = g[p] + 距离(p, q_new)
若 candidate 更小,且 p → q_new 可通行:
best_parent = p
best_cost = candidate

将 q_new 接到 best_parent 下
g[q_new] = best_cost

# 利用新节点重连附近旧节点
对 N 中的每个节点 v:
若 v 是根节点或 q_new 的祖先:跳过
candidate = g[q_new] + 距离(q_new, v)
若 candidate < g[v],且 q_new → v 可通行:
删除 v 与旧父节点的连接
将 v 接到 q_new 下
g[v] = candidate
从 v 开始,逐层更新全部后代的累计代价

若 G 尚未加入,且 q_new 位于目标连接范围内:
若 q_new → G 可通行:
将 G 接到 q_new 下,并记录它的累计代价

若树中已有 G:
沿 parent 回溯,保存当前最好路径及 g[G]

预算结束后:
若已有目标路径,返回当前最好路径
否则返回“本次预算内尚未找到路径”

“祖先”指沿父节点回溯时能遇到的节点。重连时跳过祖先,保证每个非根节点只有一个父节点、连接中不出现环,结构始终是一棵树。

实现后代更新时,可以为每个节点记录子节点列表。例如 B 重连后,依次更新 D、E、G,每一步都用 g(子节点)=g(父节点)+父子连接长度g(\text{子节点})=g(\text{父节点})+\text{父子连接长度}。

七、邻域、预算与渐近最优性

1. 邻域决定比较哪些连接

第一轮中,X 的 2 米邻域包含 S、A、B,S 才有机会成为父节点。如果保持第一轮开始时的树不变、只把邻域半径改为 1.5 米,X 的邻域就只剩 B,X 只能接在 B 下面,累计长度约 5.12 米,这一轮也就无法借助 S → X 改善 B 后面的分支。

邻域越大,可供比较的替代连接越多,每轮需要检查的候选和连接也越多;邻域越小,每轮处理的范围越局部。最大延伸步长控制新位置怎样产生,邻域规则控制新位置与哪些已有节点比较。完整实现中,常根据节点数量和空间维数调整邻域半径,或取随节点数量增长的一定数量近邻。

2. 找到第一条路径之后

本例从一条 10 米的路径出发,三轮后把最好路径缩短到约 7.76 米。实际搜索也常这样:先保存第一条可行路径,再用剩余时间持续采样和重连。每一轮可能改善目标路线,也可能只增加探索分支。评估时可以同时记录首次找到路径的耗时,以及最好路径长度随时间的变化。

3. 渐近最优性

概率完备性关注能否找到可行解;渐近最优性关注解的代价能否随采样增加趋近最优值。在满足可行性、采样覆盖和邻域连接等条件时,RRT* 具有渐近最优性:采样不断提供新的候选连接,选择父节点和重连持续保留更低代价的路线。

约 7.76 米只是本例此刻保留的最好路线,继续采样仍可能改善。实际运行的停止条件通常是时间预算、迭代预算或设定的路径质量要求。

小结

RRT* 在 RRT 的基础上增加了四个操作:记录累计代价,为新节点选择父节点,重连能够受益的旧节点,更新它们后面的分支。在本例中,X 让 B 改接到更短的路线,D、E、G 随之变短;Y 提供了新的分支;Z 又缩短了目标前的最后一段绕行。

跟踪每次更新时,同时看三样东西:坐标说明连接是否可行,父节点说明路线怎样组成,累计长度说明这次调整改善了多少。
